🇦🇺“澳舰澳造”情况回顾
图1:🇦🇺SEA-1180巡逻舰项目:🇩🇪OPV-80
计划数量:12+8
建造形式:全数本地建造
执行情况:延期+超支+设计性能与现实需求不符
整改结果:12+8→6(现役1、海试1、在建4)
图2:🇦🇺SEA-5000反潜战护卫舰项目:🇬🇧T-26
计划数量:3+3+3
建造形式:全数本地建造
执行情况:延期+超支
整改结果:3+3+3→3+3(在建1)

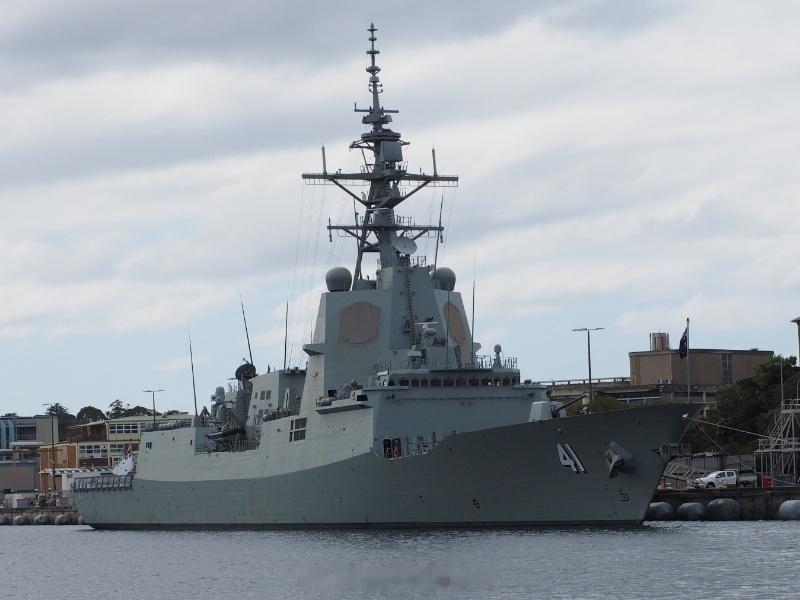

图3:🇦🇺SEA-4000防空驱逐舰项目:🇪🇸F-100
计划数量:3
建造形式:全数本地建造
执行情况:延期+超支
整改结果:在建期间部分模块返工(现役3)

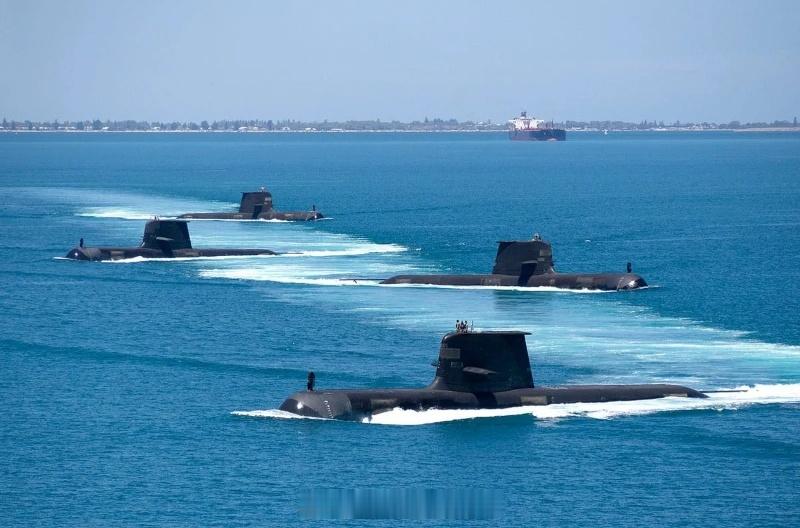

图4:🇭🇲SEA-1114柴电潜艇项目:🇸🇪T-471
计划数量:6+2
建造形式:全数本地建造
执行情况:延期+超支+设计性能未满/存在设计缺陷
整改结果:6+2→6(现役6,长期处于维保状态)
图5:🇦🇺SEA-1000柴电潜艇项目:🇫🇷“短鳍梭鱼”
计划数量:12
建造形式:全数本地建造
执行情况:延期+超支
整改结果:12→0
图6:🇦🇺AUKUS-SSN核潜艇项目:🇺🇸🇬🇧🇦🇺AUKUS-SSN
计划数量:8
建造形式:全数本地建造
执行情况:延期+超支
整改结果:8→5+进口3🇺🇸SSN-774 CLASS(在建0)

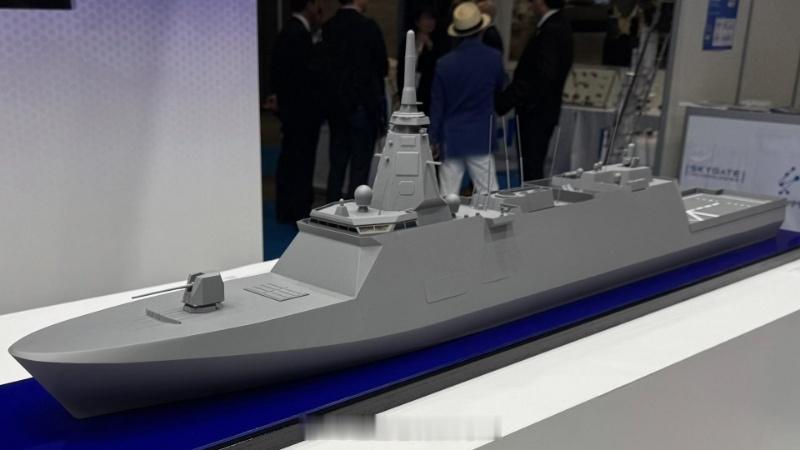

图7:🇦🇺SEA-3000通用护卫舰项目:🇯🇵新型FFM
计划数量:11
建造形式:成品进口3+本地建造8
执行情况:?
整改结果:?
只能说日本在对澳出口舰艇上才刚刚迈出第一步,后面要踩的雷还多着呢…
