蛟河冷却塔维修项目顺利收官 夯实安全生产基础

一、 施工过程1.核心工序质量把控填料更换:拆除旧填料时避免损坏塔体结构,新填料安装遵循 “自上而下、错缝拼接” 原则,

一、 施工过程

1.核心工序质量把控

填料更换:拆除旧填料时避免损坏塔体结构,新填料安装遵循 “自上而下、错缝拼接” 原则,拼接处用专用胶粘接牢固;安装后检查平整度,确保布水均匀,无死角干烧区域。

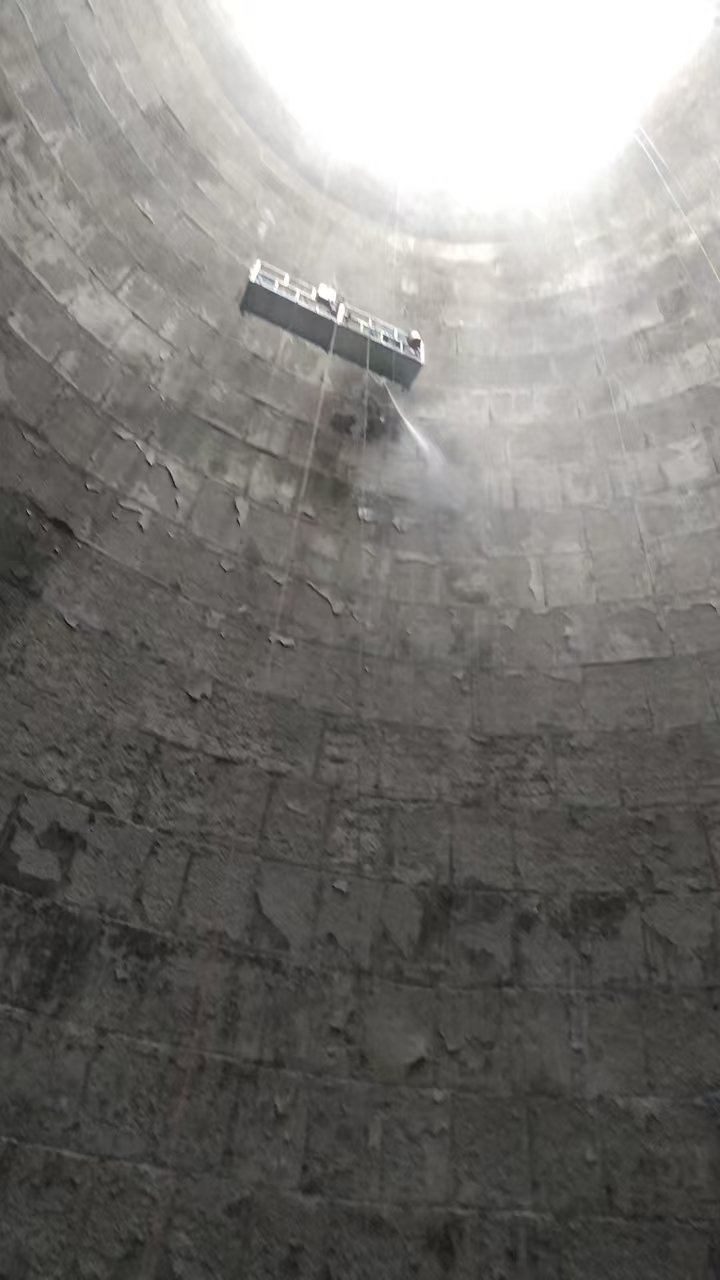

钢结构防腐与加固:除锈需彻底清除锈蚀层和旧涂层,除锈后 4 小时内完成底漆涂刷,防止返锈;对冻胀变形的钢构件进行校正加固,焊缝需做探伤检测,确保抗风荷载达标。

布水系统与风机维修:清洗布水器喷嘴,更换堵塞、破损部件;风机轴承加注耐低温润滑脂,电机做绝缘测试;试运行时监测风机振动值和噪音,符合工业标准。

冬季防护施工:塔体保温层铺设需平整紧密,接缝处用铝箔胶带密封;布水管路电伴热装置安装后通电测试,确保低温环境下管路不结冰。

2.进度与安全管理

进度管控:建立每日例会制度,跟踪填料更换、防腐涂装等关键工序进度;若遇雨雪天气延误工期,及时调整施工计划,增加人力或延长有效作业时间。

安全管控:高空作业人员必须穿戴防滑鞋、双钩安全带,安全带高挂低用;作业平台铺设防滑脚手板,外侧挂密目安全网;六级以上大风或暴雪天气,立即停止高空和动火作业。

环保管控:施工废料(旧填料、锈蚀钢材)分类收集,及时清运至指定处置点;防腐涂料施工时设置围挡,防止漆雾扩散;施工废水经沉淀处理后回用,严禁直排。

二、 竣工验收

1.分项检测与自检

外观检测:检查填料安装平整无松动、钢结构涂层无流挂脱落、保温层密封严实、布水器喷嘴畅通。

性能检测: 冷却效率测试:满负荷运行冷却塔,检测进出水温差,需达到设计值或维修方案约定标准; 密封性测试:关闭风机,对塔体进行淋水试验,检查塔壁、底部有无渗漏; 冬季模拟测试:若冬季竣工,开启电伴热系统,模拟低温环境(-15℃左右)运行 48 小时,检查管路无结冰、设备运行正常。

资料整理:汇总施工方案、材料合格证、检测报告、安全交底记录等资料,按蛟河当地档案管理要求装订成册。

2.联合竣工验收

由建设单位牵头,组织施工、监理、设计单位进行联合验收,现场核查维修质量和性能测试数据,审查竣工资料完整性。

对验收中发现的问题(如局部涂层鼓包、填料拼接缝隙过大),出具整改清单,限期整改后复验,直至全部指标达标,签署《竣工验收报告》。
