基面处理:裂缝≤3mm 用环氧封闭剂封堵,>3mm 用聚合物砂浆修补,破损涂层彻底清除至坚实基层,锈蚀区域除锈至 St3 级;

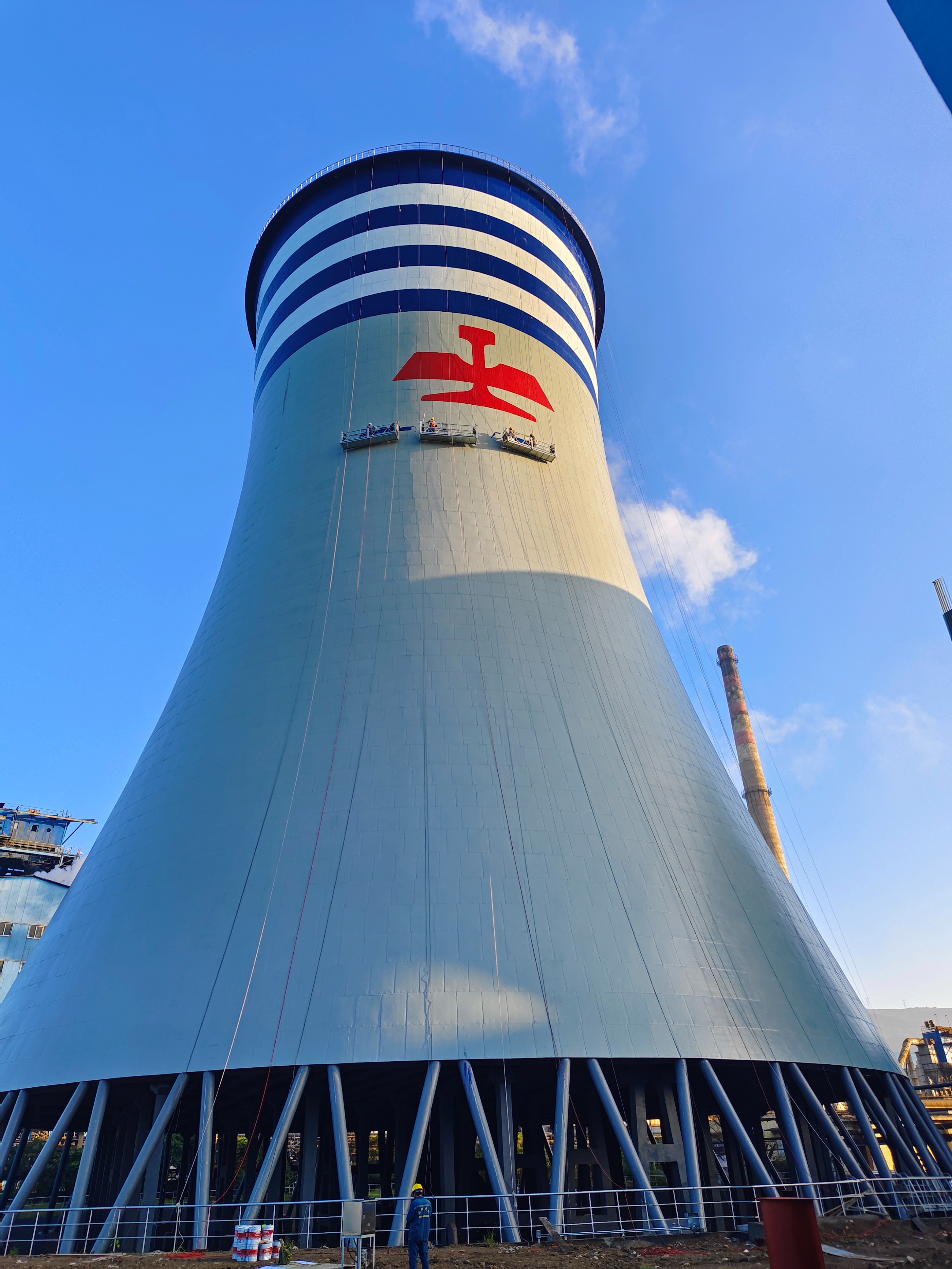

涂料选型:选用航空专用高反光警示漆,搭配 “环氧封闭底漆 + 氟碳防腐面漆” 底层防护体系;
色环设计:按航空规范确定色环宽度、间距,确保警示清晰且视觉协调;
同步编制《高空作业专项方案》《防风防雨应急预案》,明确高空涂刷安全管控、色环定位精度及环境控制要求。
2. 安全与技术准备搭建全维度安全防护体系:冷却塔底部 30 米范围设置硬质隔离区,悬挂 “高空作业、禁止入内”“注意防尘、避让施工” 警示标识,作业区域下方铺设防坠物防护棚与防尘网;选用经检测合格的高空吊篮,作业人员持高空作业证、涂装工证上岗,岗前开展专项培训;组织技术交底,重点强调色环定位精度、涂料配比、涂刷厚度及边角处理技巧,明确不同基面的施工要点。
3. 材料与设备保障采购高品质施工材料与设备:环氧封闭底漆、氟碳防腐面漆、航空专用高反光警示漆、聚合物修补砂浆、环氧封闭剂、美纹纸;进场时核查出厂合格证、耐候性 / 耐盐雾性检测报告,抽样测试警示漆反光性能、涂料附着力及固化性能;提前调试高空吊装设备、涂刷工具、定位设备、检测设备,储备备用涂料、防护用品,确保满足高空涂刷需求。
二、施工工序1. 基面处理表面清理:用高压水枪冲洗冷却塔筒壁灰尘、污垢、工业粉尘,顽固油污用中性清洁剂擦拭,清水冲净后自然晾干;
病害修复:剔除松动混凝土、破损涂层及锈蚀层,对裂缝按等级分层处理,确保筒壁无松动、无凹陷;用环氧腻子填补针孔、凸起,打磨平整,确保基面平整度偏差≤3mm,含水率<10%;
封闭处理:涂刷环氧封闭底漆,封闭筒壁孔隙、增强涂层附着力,固化后用砂纸轻轻打磨,去除表面颗粒杂质,为色环涂刷奠定平整基础。
2. 色环定位基准线划定:用全站仪 + 激光水平仪确定色环水平基准线,结合冷却塔高度与直径,按设计尺寸弹墨线标记色环边界,确保色环水平无扭曲;
隔离防护:在色环边界粘贴美纹纸,确保色环边缘清晰无串色,同时保护非涂刷区域原有涂层不受污染。
3. 分层涂刷底层防腐施工:在基面处理完成后,涂刷氟碳防腐面漆(干膜厚度≥100μm),采用高压无气喷涂机均匀喷涂,确保涂层均匀无漏涂、流挂,增强筒壁抗腐蚀能力;
色环涂刷:第一遍涂刷:待底层防腐漆固化后,用高压无气喷涂机喷涂第一道警示漆,重点覆盖色环区域,确保颜色均匀、无透底;第二遍涂刷:第一遍漆固化后,喷涂第二道警示漆,总厚度≥120μm;对边角、接缝等喷涂盲区,用毛刷手工补涂,确保无防护死角;边缘修整:色环涂刷完成后,待涂料表干未完全固化时,及时撕去美纹纸,避免固化后粘连导致边缘破损,确保色环边界整齐清晰。
4. 全程安全与环境管控专职安全员全程旁站监督,每小时检查吊篮运行状态(钢丝绳磨损、制动灵敏度)、作业人员安全防护佩戴情况;高空吊运涂料与工具采用专用吊篮,禁止抛掷;施工期间严格把控环境条件:避开雨天、大风(风速>6 级)、高温(>35℃)或低温(<5℃)天气,相对湿度控制在<85%;喷砂除锈、喷涂作业时开启雾炮机降尘,减少粉尘扩散,确保环保达标。
