一、前期准备1.维修技术方案塔体结构维修:针对混凝土塔筒裂缝(宽度>0.2mm)采用环氧注浆 + 碳纤维布加固工艺;对塔

一、前期准备

1.维修技术方案

塔体结构维修:针对混凝土塔筒裂缝(宽度>0.2mm)采用环氧注浆 + 碳纤维布加固工艺;对塔筒表面蜂窝、麻面部位,用聚合物砂浆修补找平,涂刷抗碳化防腐涂层,提升结构耐久性。

淋水系统维修:拆除老化破损的 PVC 填料,更换耐高温、抗老化的改性聚丙烯填料;清洗布水器喷嘴,校准布水均匀度;检修收水器,更换变形部件,降低漂水率。

钢结构防腐维修:对塔内钢支架、爬梯、平台进行喷砂除锈(达到 Sa2.5 级标准),涂刷环氧富锌底漆 + 聚氨酯面漆,干膜总厚度≥200μm,保障防腐年限≥5 年。

附属设施检修:检查冷却塔风机叶片、电机、减速机运行状态,更换磨损轴承;检修避雷系统,确保接地电阻符合规范要求。

2.资源配置与安全交底

组建专业施工团队:配备具备高空作业证、涂装操作证、焊工证的作业人员,安排熟悉钢铁厂工况的项目经理与专职安全员驻场,全程对接厂区调度。

落实施工设备与物资:准备高空作业吊篮、喷砂设备、防腐涂装工具、填料吊装机械,提前采购符合钢厂标准的防腐涂料、填料、密封胶等物资,确保质量达标。

开展专项安全培训:针对钢厂高温、高粉尘、多危险源的环境特点,对施工人员进行安全交底,明确禁止触碰运行设备、遵守厂区动火作业规定、应急疏散路线等要求。

二、施工工序

1.生产联动安全防护

施工期间安排专人对接厂区调度,实时掌握生产工况变化,若遇主线工序紧急调整,立即配合暂停施工并做好现场防护。

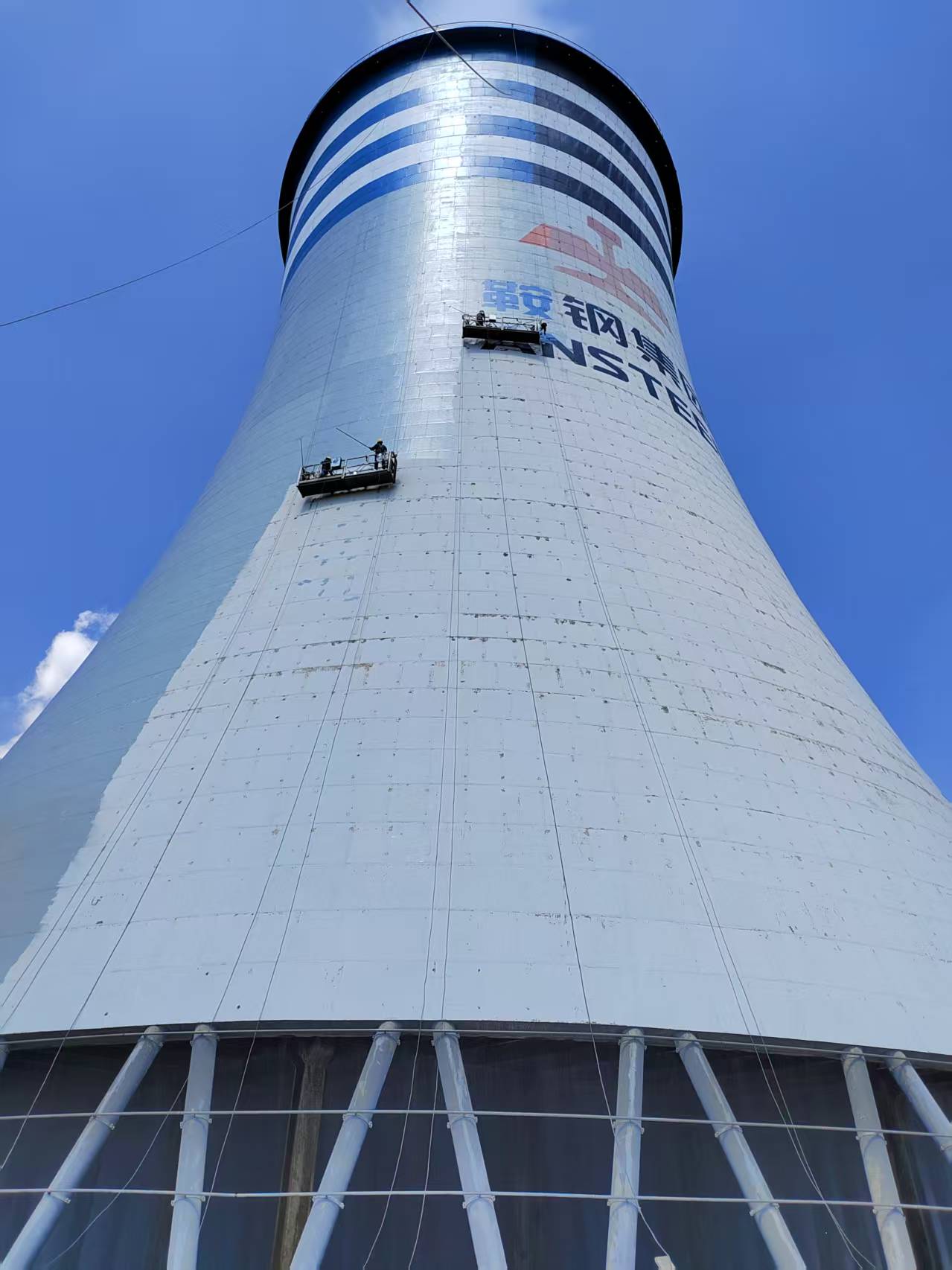

高空作业安全:作业人员佩戴双挂钩安全带,吊篮固定牢固,严禁超载作业;遇 6 级以上大风、暴雨天气,立即停止高空作业,对未完成的防腐涂层进行防护遮盖。

动火作业安全:动火前清理周边易燃物,配备防火毯、灭火器,设置动火监护人,作业后留守监护 30 分钟以上,确认无火灾隐患后方可撤离。

环保管控:喷砂除锈作业采用密闭式操作,配备除尘设备,避免粉尘扩散污染厂区;废弃填料、涂料桶等危险废物分类收集,交由本钢指定的危废处置单位处理。

2.维修工艺质量精细化管控

每道工序完成后,由监理、本钢设备部、施工方三方联合验收:塔体修补后需检测表面平整度,防腐涂层需检测厚度与附着力(≥5MPa),填料安装需确保排列整齐、无松动,布水系统需进行通水试验,检测布水均匀性。

严格控制施工参数:涂层施工温度控制在 5-35℃,湿度<85%;注浆修补时确保环氧浆液饱满,碳纤维布粘贴无空鼓;风机检修后需进行试运行,确保运行平稳、噪音达标。

制定日进度计划,明确每日维修任务(如填料拆除面积、防腐涂层涂刷高度),定期召开进度协调会,及时解决设备故障、材料供应等问题,预留 3-5 天弹性工期应对突发生产调整。
