地基与基础施工:按设计图纸开挖基坑,采用灰土挤密桩加固地基后,浇筑 C30 钢筋混凝土基础,振捣密实,养护 7 天;基础顶面铺设 2 层沥青卷材防潮层,再抹 20mm 厚 M10 水泥砂浆找平,确保基础表面平整、无裂缝;
脚手架搭设:采用落地式钢管脚手架,立杆间距 1.5m、横杆步距 1.8m,外侧满挂密目安全网,设置扫地杆、剪刀撑,脚手架顶部超出烟囱顶 3m,确保高空作业安全;
测量放线:用经纬仪在基础顶面标记烟囱圆心与外壁轮廓线,每隔 5m 设置一道垂直度控制线,用红漆标注,作为砌筑校准基准。
2. 分层砌筑砖块预处理:砌筑前将页岩砖浇水湿润,剔除变形、裂缝砖块,确保每块砖尺寸偏差≤±2mm;
砂浆搅拌与使用:按设计配合比用搅拌机搅拌 M10 水泥砂浆,搅拌时间≥2 分钟,砂浆稠度控制在 50-70mm,拌制后 3 小时内用完,严禁使用初凝砂浆;
砌筑操作:采用 “一顺一丁” 砌筑法,砖缝对齐,灰缝厚度均匀,水平灰缝饱满度≥90%,竖向灰缝饱满度≥80%;每砌筑 3 皮砖用水平尺校准平整度,用经纬仪检查垂直度,发现偏差及时调整;
圈梁浇筑:每砌筑 3m 高度,按设计位置绑扎 Φ12 钢筋,支设模板,浇筑 C25 商品混凝土,振捣密实后覆盖土工布养护 7 天,确保圈梁与砖墙结合紧密,增强整体刚度。
3. 内防腐施工:抵御烟气侵蚀基面清理:用钢丝刷清除内壁浮灰、砂浆残渣,对灰缝凸起部位进行打磨,确保内壁平整、无松散附着物;
底漆涂刷:涂刷耐高温环氧底漆,采用滚筒均匀涂刷,厚度≥0.5mm,固化 24 小时后检查,无漏涂、针孔方可进行下道工序;
玻璃鳞片胶泥施工:分 2 遍刮涂耐高温玻璃鳞片胶泥,第一遍厚度 1mm,固化 12 小时后刮涂第二遍,总厚度≥2mm;每遍刮涂后用抹刀压实,排除气泡,确保胶泥与基面紧密结合;
面漆涂刷:胶泥固化 48 小时后,涂刷耐高温环氧面漆,增强表面光滑度与抗腐蚀能力,确保内壁无漏点、无开裂。

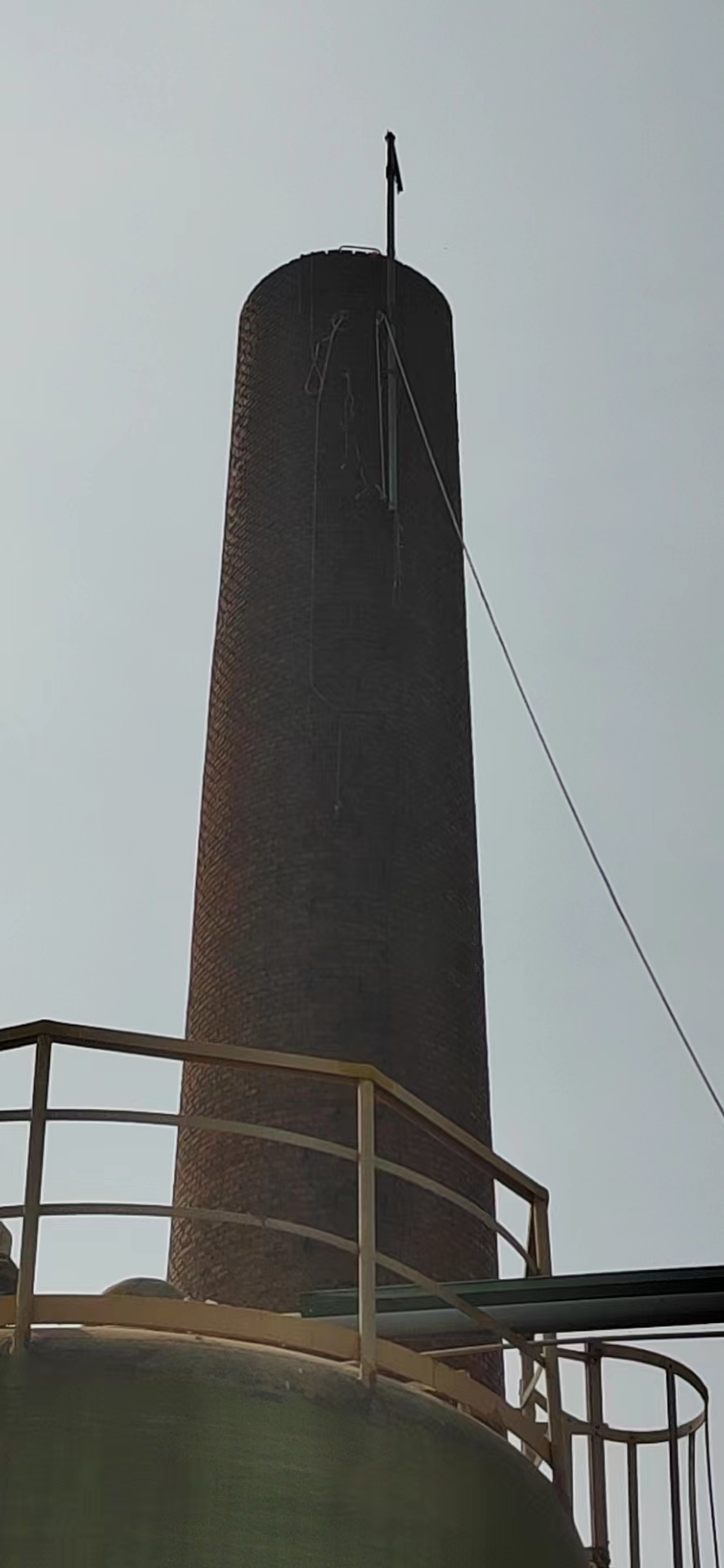

4. 顶部与外装饰施工顶部处理:烟囱顶部浇筑 C25 钢筋混凝土压顶,设置 15° 排水坡,防止雨水渗入;压顶外侧粘贴防水瓷砖,缝隙用防水砂浆填实;
外壁装饰:外壁采用 M10 水泥砂浆抹灰,分 2 遍施工,第一遍打底,养护 2 天后抹第二遍,表面压光;干燥后涂刷外墙涂料,确保外观整洁、颜色均匀。
5. 全程安全管控高空防护:作业人员全程系双钩安全带,严禁在脚手架上嬉戏、抛掷工具;龙门架运输材料时,设专人指挥,限载运行,定期检查钢丝绳磨损情况;
用电安全:砂浆搅拌机、龙门架等设备采用 “一机一闸一漏” 供电,电线架空敷设,严禁拖地碾压;夜间施工时,脚手架顶部、作业面布设防爆照明灯,亮度满足施工需求;
环境与健康防护:砂浆搅拌区设置雾炮机降尘,作业人员佩戴防尘口罩;涂刷防腐涂料时,佩戴防毒面具与专用防护服,保持作业面通风良好,避免有毒气体吸入;
应急处置:遇大风、雨天立即停工,加固脚手架与材料堆放区;若出现脚手架变形、砖块坍塌等险情,立即组织人员撤离,启动应急预案。
